BESS-005 GBB Großbreitenbach / Thüringen
In Großbreitenbach (Thüringen) wordt momenteel een zelfstandige batterijopslag gebouwd, ontworpen voor vier uur bedrijf. De DC-zijde is eind 2025 met succes afgerond. De inbedrijfstelling wordt verwacht in het eerste kwartaal van 2027.
Projectgegevens
- Locatie
- Großbreitenbach, Thüringen
- Vermogen installatie
- 2.000 kW / 10.030 kWh
- DC-oplevering
- 2025 (voor IAB 2023, 2024, 2025)
- AC-oplevering
- Februari 2027
- Inbedrijfstelling
- 1e kwartaal 2027
- Bedrijfsmodus
- AC-gekoppeld / vier uur bedrijf
- Hardware
- Containeropslag / string-hybride omvormers (PCS)
- Vermarkting
- Grijze stroom / flexvermarkting
- Investering
- vanaf € 93.000netto
- Opslagaandeel
- vanaf 208,96 kWh
- Geschikt voor
- IAB 2023
Nog maar 6 opslagpakketten beschikbaar
Stand: september 2026
Projectbeschrijving

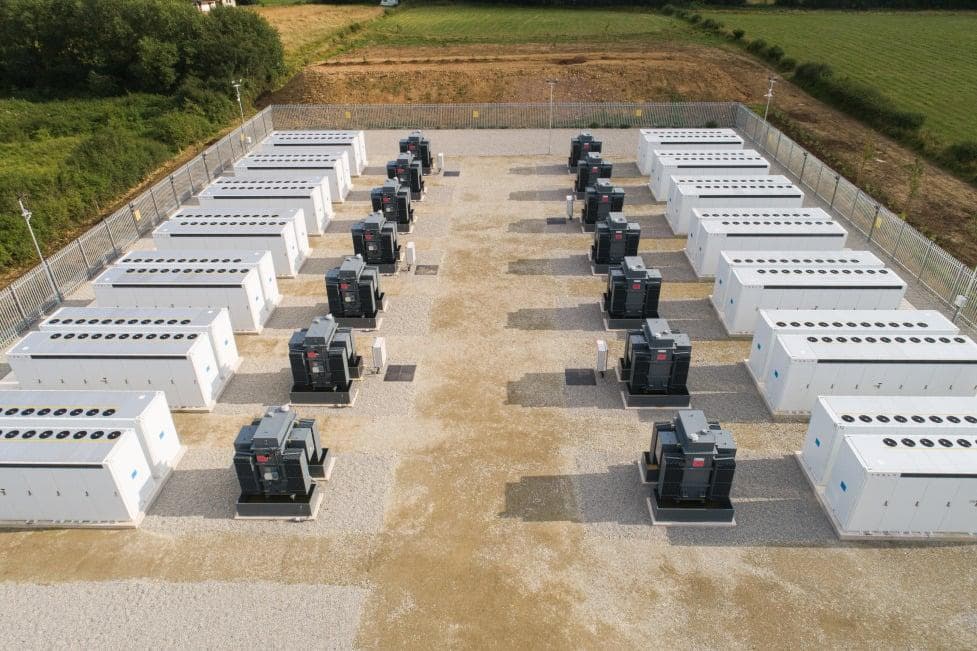

Op een bedrijfsterrein van 3.000 m² in Großbreitenbach (Thüringen) wordt momenteel een zelfstandige batterijopslag gebouwd, ontworpen voor vier uur bedrijf. De gelijkstroomzijde (DC) is eind 2025 afgerond en alle benodigde componenten zijn besteld. Nog uit te voeren zijn de werkzaamheden aan de wisselstroomzijde (AC) en de inbedrijfstelling. Die is momenteel gepland voor het eerste kwartaal van 2027, naar verwachting eind maart.
De installatie beschikt voor zowel afname als teruglevering over een netaansluitvermogen van 2.000 kW. De geïnstalleerde opslagcapaciteit bedraagt 10.030 kWh. Voor het geplande bedrijf van vier uur is ongeveer 8.000 kWh nodig; de resterende 2.000 kWh dienen als buffer om de verwachte degradatie van de batterijcellen op te vangen.
Er worden hoogwaardige elektrische componenten van Duitse fabrikanten gebruikt. Voor de belangrijkste elektrische componenten en de batterijopslag is een garantie van maximaal tien jaar voorzien. De aansprakelijkheidsverzekering dekt volgens de geldende polisvoorwaarden een inkomstenderving van maximaal drie maanden per verzekeringsjaar.
Op basis van de huidige opbrengstprognose wordt een bruto rendement in de dubbele cijfers verwacht. De installatie kan vooral interessant zijn voor een IAB-investering voor het jaar 2023, omdat de DC-oplevering al heeft plaatsgevonden en binnenkort opbrengsten worden verwacht.
Planning
De DC-zijde is afgerond en alle benodigde componenten zijn besteld. Daarna volgen de werkzaamheden aan de AC-zijde en de inbedrijfstelling.
Waar het project staat
- Bestelling materiaalAfgerond
- DC-opleveringEind 2025
- AC-opleveringca. februari 2027
- Inbedrijfstellingca. 1e kwartaal 2027
- Geplande COD (vermarkting)ca. maart–april 2027
Wat een opslagpakket omvat
De opslagcapaciteit is verdeeld in 48 even grote opslagpakketten die afzonderlijk gekocht kunnen worden. Een opslagpakket is een afgebakend deel van de installatie dat van u is en apart wordt afgerekend.
Planning, inkoop en bouw liggen bij Bright & Green, net als exploitatie, onderhoud en vermarkting. Inkomstenbronnen, bedrijfskosten en looptijd staan in de documenten die u op aanvraag ontvangt.
