Energiepark Wilhelmshaven
Ten oosten van Sengwarden zijn een datacenter en – op een eigen terrein – een batterijopslag gepland. Alle gegevens zijn planningsstanden.

Kerngegevens
- Sengwarden, Wilhelmshaven
- Locatie
- ca. 14 hectare
- Oppervlakte
- ca. 100 MW
- IT-belasting
- ca. 250 MW
- Batterijopslag
- ca. € 1,45 mld.
- Investering
- ca. 4 tot 5 jaar
- Bouwtijd
Alle gegevens hier zijn planningsstanden en kunnen in het verdere verloop veranderen.
Projectbeschrijving
Ten oosten van Sengwarden plant Bright & Green het Energiepark Wilhelmshaven: een datacenter en, op een eigen terrein, een batterijopslag. Bright & Green ontwikkelt, plant, koopt in, realiseert en beheert het project.
Begin september 2026 is het project openbaar gepresenteerd tijdens een digitale persconferentie, in aanwezigheid van de minister-president van Nedersaksen, Olaf Lies.
Het project staat aan het begin en is nog niet vergund. Alle op deze pagina genoemde gegevens zijn planningsstanden en kunnen in het verdere verloop veranderen.

53.5292° N · 8.1136° E

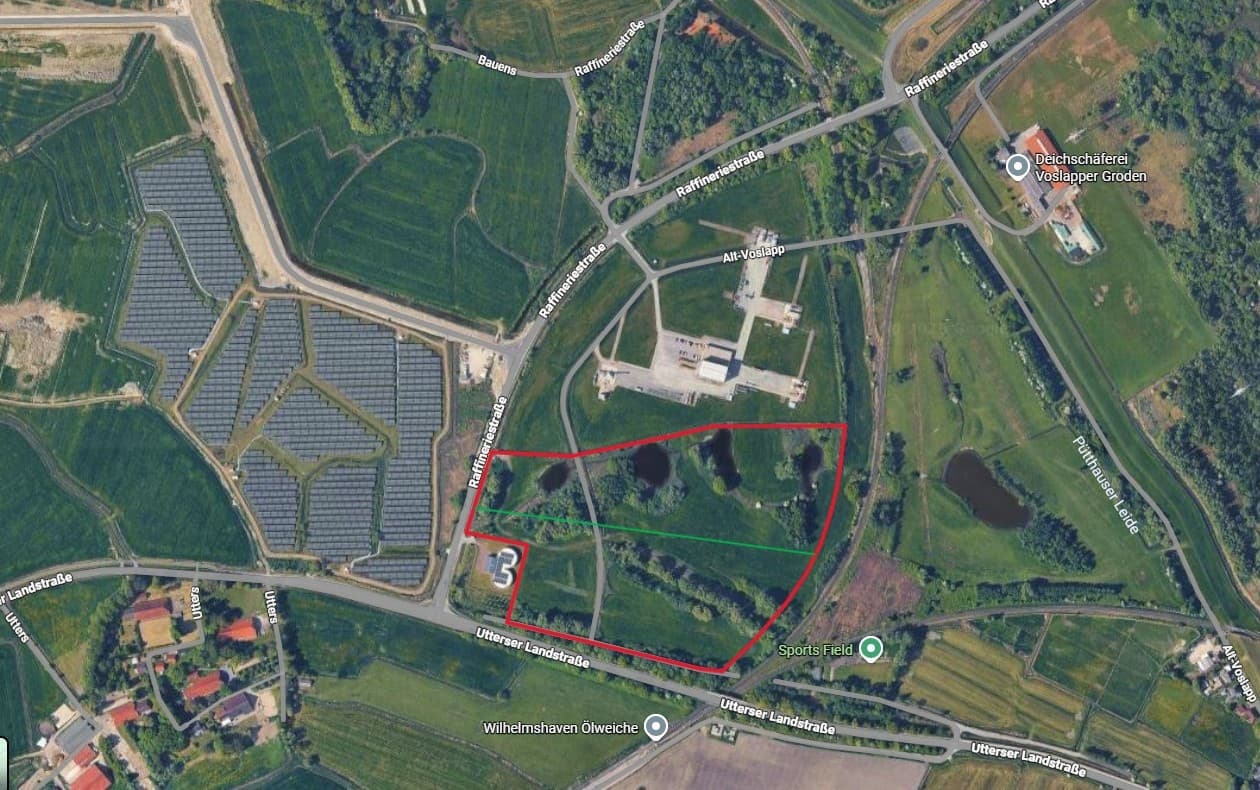

Waar het energiepark moet komen
De stad Wilhelmshaven heeft het perceel aanbesteed op concept in plaats van op prijs. Niet het hoogste bod gaf de doorslag, maar het meest overtuigende totaalconcept; Bright & Green kreeg de gunning.
De projectvennootschap voor het energiepark wordt in Wilhelmshaven gevestigd, zodat de fiscale waardecreatie ter plaatse blijft.

Wat er moet komen
- ca. 100 MWIT-belasting in de eindfase
Co-locatie voor AI- en HPC-belastingen, gepland volgens de eisen van Tier IV
in drie bouwfasen
- ca. 250 MWBatterijopslag
Netdienend en zwartstartvaardig, op een eigen terrein
in twee bouwfasen
Planningsstand. De uiteindelijke opzet volgt uit de vergunningprocedure.
Twee installaties, gefaseerd gepland
Het datacenter is gepland als co-locatielocatie, ontworpen voor AI- en HPC-belastingen en op de veiligheidseisen van Tier IV. Voorzien is een uitbouw in drie fasen naar een beoogd vermogen van circa 100 megawatt.
Daarnaast is een zelfstandige batterijopslag voorzien met een gepland vermogen van circa 250 megawatt – netdienend en zwartstartvaardig, in twee fasen en op een eigen terrein. Op de grond van het datacenter komt die niet.
Kapitaal, tijd en werk
- Arbeidsplaatsen in de exploitatiecirca 550 tot 600
- Tijdens de bouwfasecirca 4.000
kortdurende arbeidsplaatsen
Circa € 1,45 miljard over vier tot vijf jaar
Het geplande investeringsvolume bedraagt circa € 1,45 miljard. Tot de oplevering wordt op dit moment gerekend op een bouwtijd van ongeveer vier tot vijf jaar.
De exploitatie is klimaatneutraal gepland; waterstofgeschikte gasturbines moeten de stroomvoorziening in noodbedrijf waarborgen.
Voor de exploitatie zijn circa 550 tot 600 arbeidsplaatsen voorzien en tijdens de bouwfase circa 4.000 kortdurende arbeidsplaatsen.
Berichtgeving
Wat er over het project is geschreven. De artikelen zijn van de betreffende redacties; wij geven ze ongewijzigd weer en linken naar de bron.
NDRMilliarden-Investition: Rechenzentrum in Wilhelmshaven geplant
tagesschau.deMilliarden-Investition: Rechenzentrum in Wilhelmshaven geplant

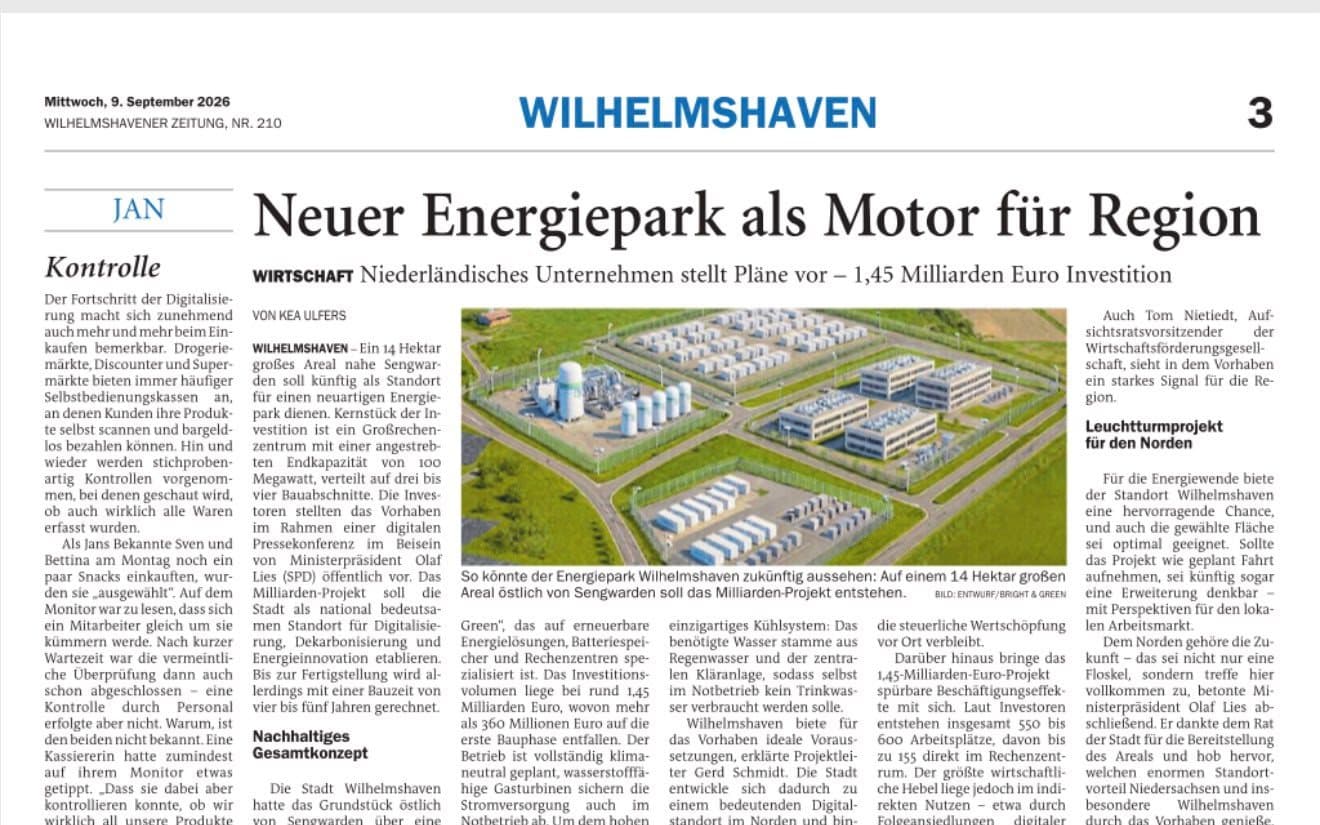

Wilhelmshavener Zeitung · PrinteditieNeuer Energiepark als Motor für Region
Nordwest-ZeitungMilliardenprojekt soll Wilhelmshaven zum Zentrum der Digitalwirtschaft machen

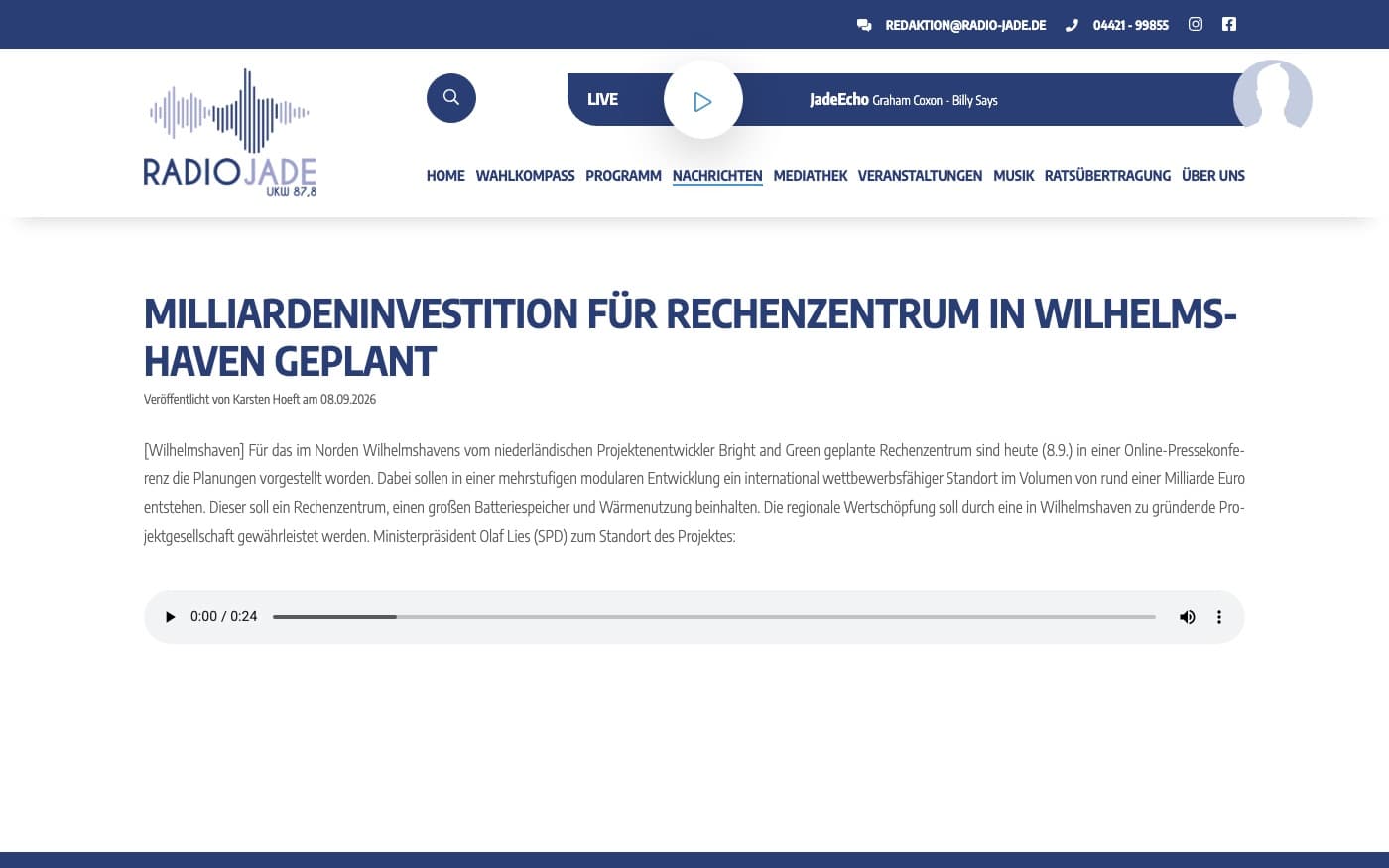

Radio JadeMilliardeninvestition für Rechenzentrum in Wilhelmshaven geplant
DataCenterDynamicsData center planned for Wilhelmshaven, Germany
Wilhelmshavener ZeitungJadestadt soll Standort für modernes Datenzentrum werden

Aanspreekpunt voor dit project
Informatie over dit project – over planning, tijdpad en samenwerking ter plaatse – geeft François van Burk rechtstreeks.
- Mobiel
- +31 (0)6 53 69 69 33
Hoofdkantoor: +31 (0) 26 7620 883 · office@brightandgreen.de
